Changement de look pour les allées Jean-Jaurès ! Voilà plusieurs mois que s’y prépare l’aménagement de ramblas, qui aura coûté 20 millions d’euros à la ville. Les travaux s’achèveront au mois de novembre.

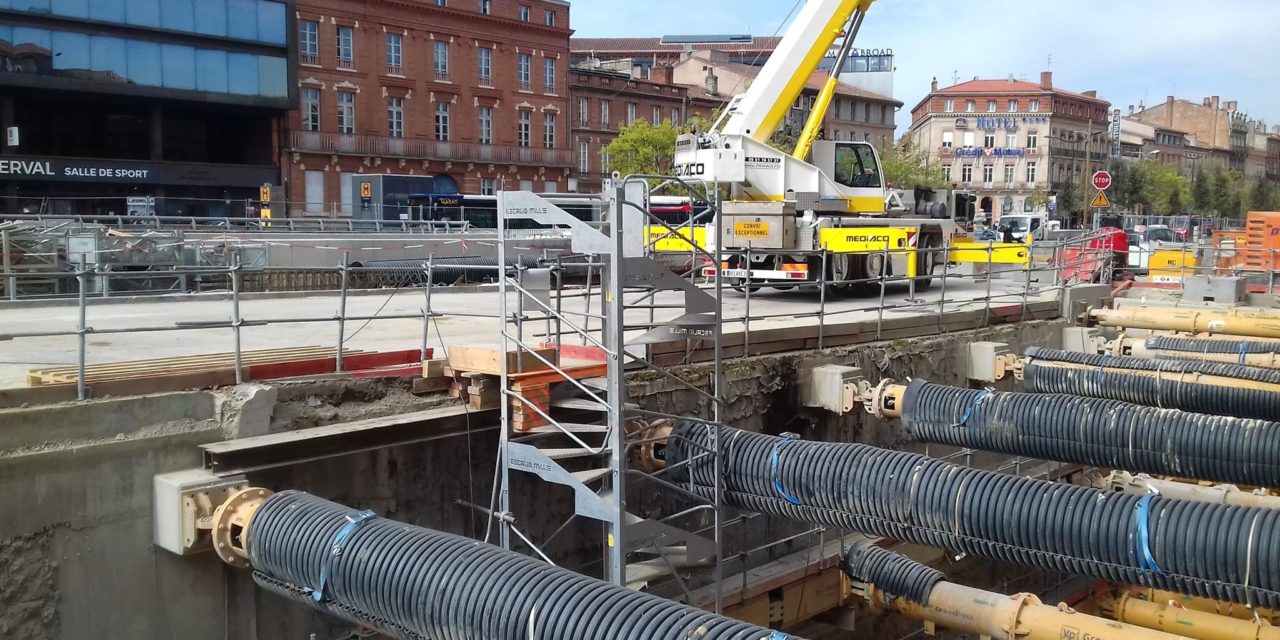

Le chantier est de taille. Une promenade centrale végétalisée de 17 mètres de large, un nouvel accès à la station de métro et un parking souterrain : voici le lifting dont font actuellement l’objet les allées Jean-Jaurès. D’ici à la livraison, prévue à la fin du mois de novembre, les ouvriers sont à pied d’oeuvre. Une étape a été franchie le lundi 25 mars avec l’ouverture au public du parking Matabiau-Ramblas, résultat de 27 mois de travaux. Le concessionnaire Indigo s’occupe de la gestion des 400 places de stationnement, réparties sur deux niveaux. Six bornes de recharge pour les voitures électriques ont par ailleurs été installées. Un projet qui s’inscrit dans le cadre de l’aménagement des ramblas, la mairie ayant décidé de supprimer les places de stationnement extérieur afin de laisser plus de place aux modes de transports « doux ».

Les travaux se portent également sur le nouvel accès à la station de métro, qui sera créée au niveau du terre-plein central. Celle-ci sera accessible par deux escaliers mécaniques, un ascenseur ainsi qu’un escalier. Des travaux qui « doivent se poursuivre jusqu’au mois d’août prochain », indique Marie-Adeline Etienne, attachée de presse de la Ville de Toulouse. « Les travaux de finitions se poursuivront en septembre et octobre », précise-t-elle.

Le calendrier des travaux d’aménagement des ramblas :

  • Partie haute ente le carrefour Bachelier-Caffarelli et les boulevards Bonrepos et Riquet :
    • Trottoirs côté pair –  travaux jusqu’à la fin juin.
    • Terre-plein central – travaux en juillet, août et septembre.
  • Partie basse entre le boulevard de Strasbourg et la partie déjà réalisée au niveau du numéro 40 :
    • Chaussée côté pair de la station métro en juillet.
    • Trottoirs côté pair de juillet à octobre.
    • Aménagement des abords de la trémie du métro et raccordement du nouvel accès de juillet à octobre.
    • Aménagement de la partie centrale du carrefour Caffarelli – Bachelier dans la période de fin juillet à octobre.
    • Plantations en octobre et novembre.
    • Travaux de finitions en novembre.
    • Livraison fin novembre.

Ces ramblas seront par ailleurs animées par des kiosques, pour lesquels un appel à projets est prévu ce mois-ci. Adjoint au maire en charge du commerce, Jean-Jacques Bolzan avait récemment confié à Actu Toulouse que la municipalité était ouverte « à toutes les propositions, qu’elles soient gastronomiques, culturelles… »
